建设背景:国电宿迁热电有限公司一期工程建设2×135MW凝汽式燃煤发电机组,05年
投产后一直处于亏损状态。发电机组容量较小,根据国家节能减排政策的要求,如不能对外供热,将可能面临关停的局面。另一方面宿迁市经济技术开发区、宿城开
发区的供热主要依靠各企业自备的小锅炉,该方式产生的直接后果一是造成能源的大量浪费,二是产生了大量未经处理直接排放的污染气体。

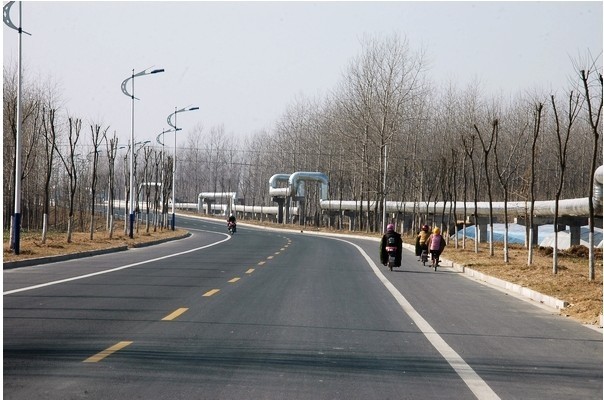

项目介绍:热网工程主要是向位于热电公司北侧的宿迁市宿城经济开发区和宿迁市经济技术开发区的各用户供热,管线分二期建设,一期主要覆盖宿迁市宿城经济开发区,从电厂出口,到末端用户江苏德顺纺织有限公司,管径为DN600/400,管线长度为12km。2009年7月1日开工建设,2010年1月8日顺利投运;
二期从一期主管道接出一根DN600管线,到娃哈哈饮料集团,此段管线长度15.5km,2010年3月中旬,二期热网工程动工建设,
运行参数:
|
 达产  进度  |
 输送负荷 (t/h)  |
 管线长度(km)  |
 起点压力(MPa)  |
 起点温度(℃)  |
 终点压力(MPa)  |
 终点温度(℃)  |
 压降 (MPa/km)  |
 温降(℃/km)  |
|
 2011.1  |
 45(45%)  |
 24  |
 1.05  |
 300  |
 0.8  |
 165  |
 0.011  |
 5.6  |
|
 2011.3  |
 90(90%)  |
 24  |
 1.05  |
 300  |
 0.7  |
 175  |
 0.015  |
 5.2  |



国电宿迁热电公司实现供热后,供电煤耗由2009年的3643g/kW.h,降到2011年的332g/kW.h,降低了323g/kW.h。在电力行业仍然超过50%的亏损面态势下,2011年实现了扭亏,充分体现出实施长距离供热的举措是国电宿迁热电有限公司现在、将来甚至更远时期内一条可持续发展的必然途径。
