第一代技术的典型代表:张家港恒东热电有限公司--恒妙蒸汽管网工程
建设背景:张家港恒东热电有限公司2006年初投产,由于项目立项时蒸汽负荷调查不充分及蒸汽热用户变化等原因,原在周边供热半径6-8km范围内预测的2000t/d实际投产时仅300-500t/d,热电比严重达不到国家要求,同时严重亏损,江苏省电力局责令其迅速拓展热负荷,否则将关停。在这种情况下,张家港恒东热电有限公司扩大供热半径,在周边找到了距离热电厂18-20km的恒妙镇具有2000多t/d的热负荷。找省内各设计院咨询,均言不可能供给,后找到了王国兴总经理。

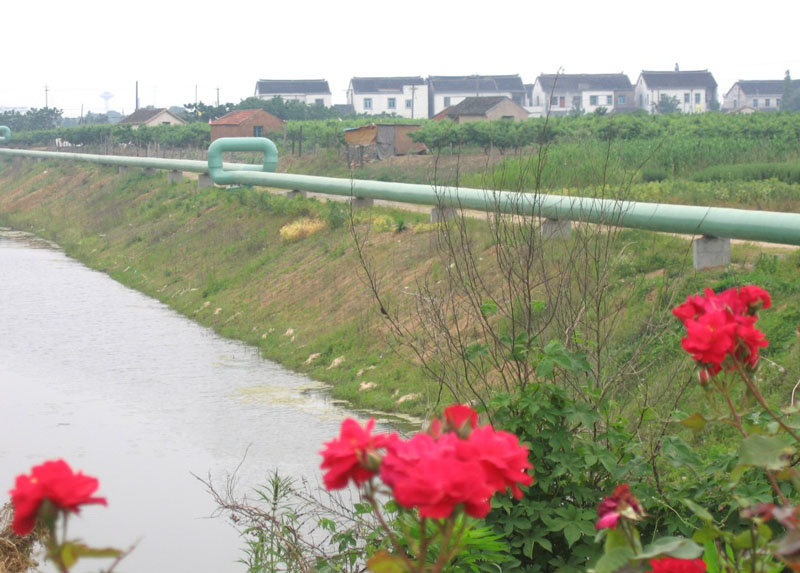

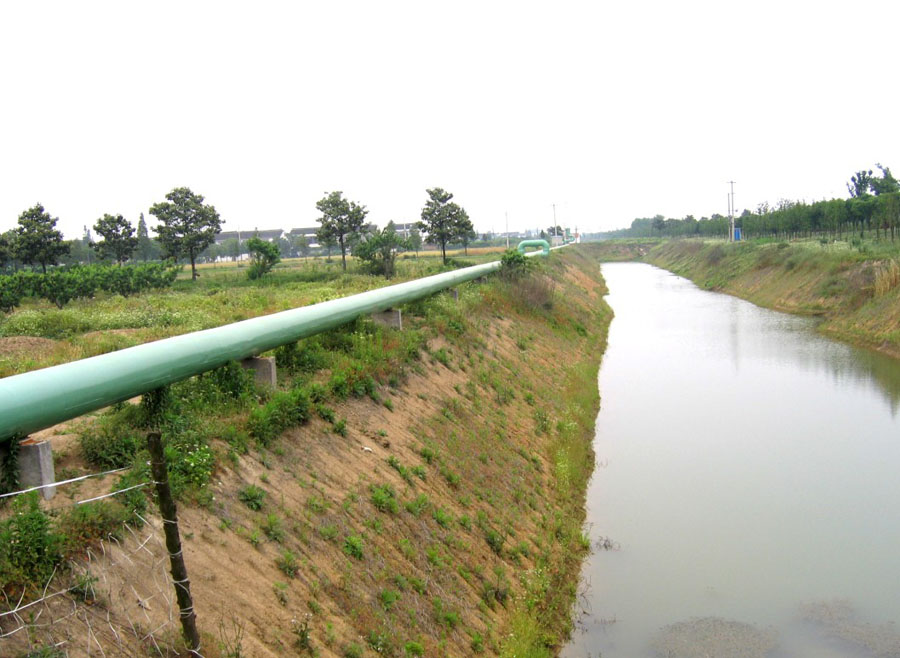

项目介绍:恒妙热网工程DN500/DN450/DN350/DN200,到最远蒸汽用户距离热电厂约18.5km,主管设计输送负荷70-80t/h。热电厂起点参数压力0.98MPa,温度300℃; 最远用户参数要求压力0.6MPa,温度165℃ 。2007年3月建成投产。
运行参数:2007年3月,在主管输送负荷25t/h(约40%),至热电厂18.5km外最远用户参数:压力0.85MPa,温度185℃ 每km压降仅0.01MPa,每km温降仅6.2℃。
2007年10月,热电厂起点参数调整为压力0.95MPa,温度285℃;在主管输送负荷50t/h(约75%),至热电厂18.5km外最远用户参数:压力0.7MPa,温度180℃ 。每km压降仅0.015MPa,每km温降仅5.7℃。蒸汽管网总质量损耗小于2%。
|
 达产  进度  |
 输送负荷 (t/h)  |
 管线长度(km)  |
 起点压力(MPa)  |
 起点温度(℃)  |
 终点压力(MPa)  |
 终点温度(℃)  |
 压降 (MPa/km)  |
 温降(℃/km)  |
|
 2007.3  |
 25(40%)  |
 18.5  |
 0.98  |
 300  |
 0.85  |
 185  |
 0.01  |
 6.2  |
|
 2007.10  |
 50(75%)  |
 18.5  |
 0.95  |
 285  |
 0.7  |
 180  |
 0.015  |
 5.7  |
